Pannergy: Sikeres a Győri Geotermikus Projekt negyedik kútja
Végső fázisához érkezett a Győri Geotermikus Projekt kivitelezése a júliusban Bőnyben megkezdett BON-PE-02 jelű termelő kút sikeres fúrási munkálataival. A BON-PE-02 jelű termelő kút ferdefúrással megvalósított mélyítése műszaki és geológiai nehézségek nélkül zavartalanul, az elők észített ütemezés szerint 48 napig tartott, teljes iszapveszteség 2430 - 50 méteres mélységben keletkezett.
A fúrásokat megelőzően elvégzett 3D szeizmikai méréseknek és a korábban lemélyített három kútból nyert információknak köszönhetően a földtani és vízföldtani formációk a vártnak megfelelően alakultak, a fúrás a tervezett mélységben harántolta a triász korú dolomit vízadó réteget.
A Győri Geotermikus Projekt részeként lemélyített kutakból nyert információk ahhoz is hozzájárultak, hogy pontosabban megismerhetővé vált a térség geológiai felépítése. A fúrási műveletek befejezésével megtörtént a fúráshoz használt iszap kicserélése vízre, majd a kút indításával és tisztításával folytatódtak a munkálatok. Ezek után kerülhetett sor az előzetes termeltetésre, amelynek teszteredményei azt mutatják, hogy az elért rétegben található termálvíz felszínen 120 - 130 liter/másodperc szabad kifolyásos vízhozamra képes közel 100 Celsius fok hőmérséklet mellett. A következő napokban zajlik a kútvizsgálat, amely során a kút hosszútávú tesztelése és termeltetése történik.

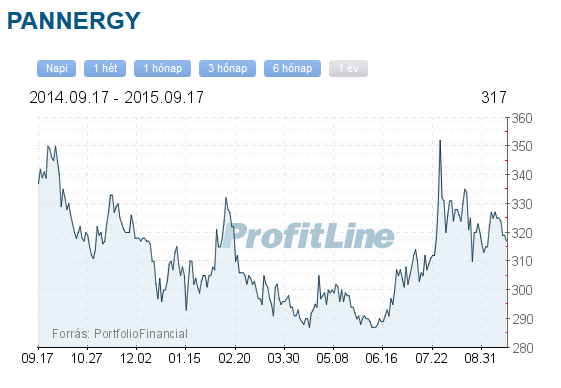

A Pannergy részvények tőzsdei árfolyama (1 éves távon)
„A lezáruló bőnyi fúrási munkálatok mellett augusztus hónapban a felszíni kivitelezési munkák is ütemezés szerint haladtak. A Bőnyi Hőközpont befejező építészeti munkálatai mellett a területrendezés is megkezdődött. Technológiai munkálatok közül a hőcserélők , a szivattyúk telepítése, és azok vezetékeinek kiépítése megtörtént, a technológia szerelés a Bőnyi Hőközpont területén a következő héten befejeződik, az elektromos és irányítástechnikai munkák folytatódnak - nyilatkozta Bokorovics Balázs az Igazgatótanács elnöke.
